首页 新闻动态 昌邑三峡海上风电项目水上水下作业施工许可证核发

昌邑三峡海上风电项目水上水下作业施工许可证核发

近日,潍坊海事局为昌邑三峡海上风电项目核发了《水上水下作业施工许可证》,标志着昌邑三峡海上风电项目顺利开工
该项目是山东省新旧动能转换重大工程也是潍坊市,首个海上风电场项目,作为潍坊市首个海上风电场项目,该项目备受关注,从提出许可申请到材料受理、到内容审核、到审批通过,再到证书制作,仅用时4个工作日,走完了法定15个工作日的审批流程,办理时限压减73%。
相信大家对昌邑三峡海上风电项目都十分好奇据“今日新昌邑”报道该项目预计今年年底实现并网发电较原计划工期提前1年的时间

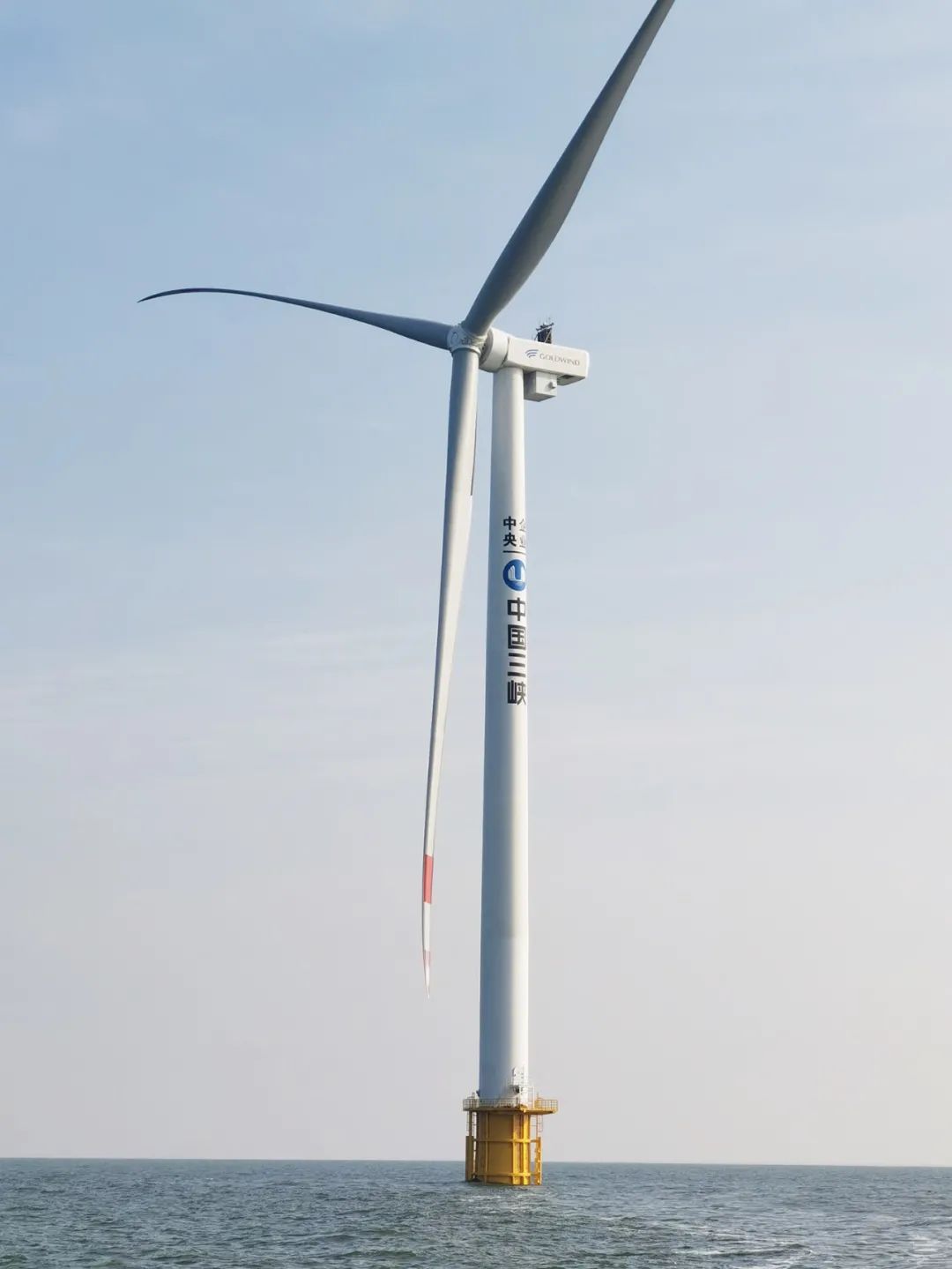

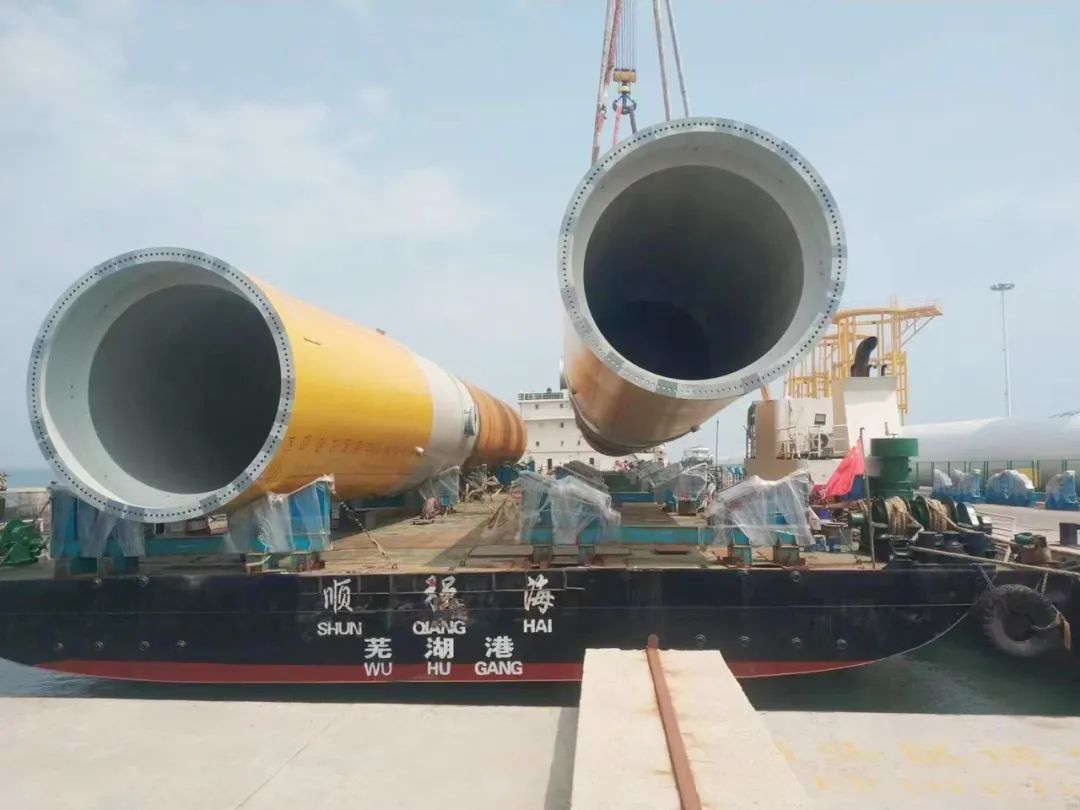

昌邑市海洋牧场与三峡300MW海上风电融合试验示范项目,是山东省首个海上风电与海洋牧场融合试验示范项目,位于昌邑市北部莱州湾海域,离岸距离14-18公里,水深7-9米,项目首台风机安装完成。目前,海上升压站4层预制完成,正在进行4套风机设备的组装,海缆设备已排产,项目将于今年年底实现并网发电,预计较原计划工期提前1年。

据报道,三峡新能源启动昌邑市风光同场示范项目,将形成水上水下立体开发利用新模式,为全省乃至全国提供可复制、可推广的海上“风电+牧场+光伏”融合发展样板,构建“海上粮仓+蓝色能源”的新旧动能转换发展新模式。

此外,海上风电场建设施工周期长、参与施工的船舶和人员多,预计最高峰时每天有40余艘船舶、1000余人同时作业,海事安全监管压力巨大。海事局施工前对施工船舶开展集中“体检”,先后核查施工船舶及辅助船舶21艘,整改缺陷50余项,确保船舶适航、船员适任。施工过程中,及时划定海上安全作业区,发布航行通告,对作业区域开展电子巡查和船舶动态管控,确保各项安全措施落到实处。

关于作者: 昌邑之窗

小城昌邑,欢迎来做客

热门文章

© 2022 昌邑之窗 (海外版) All Rights Reserved | 关于鄑邑文摘 | 站点地图 | 声明:原站关闭后,由海外游子搜索历史数据复开,不提供交互,仅作备份。
